以二维BIM模型方式表达和管理任务进度计划,相应的进度计划图称为竖道图;





可以通过移动、删除、拷贝、对齐等图形操作方式对任务计划的规划修改;

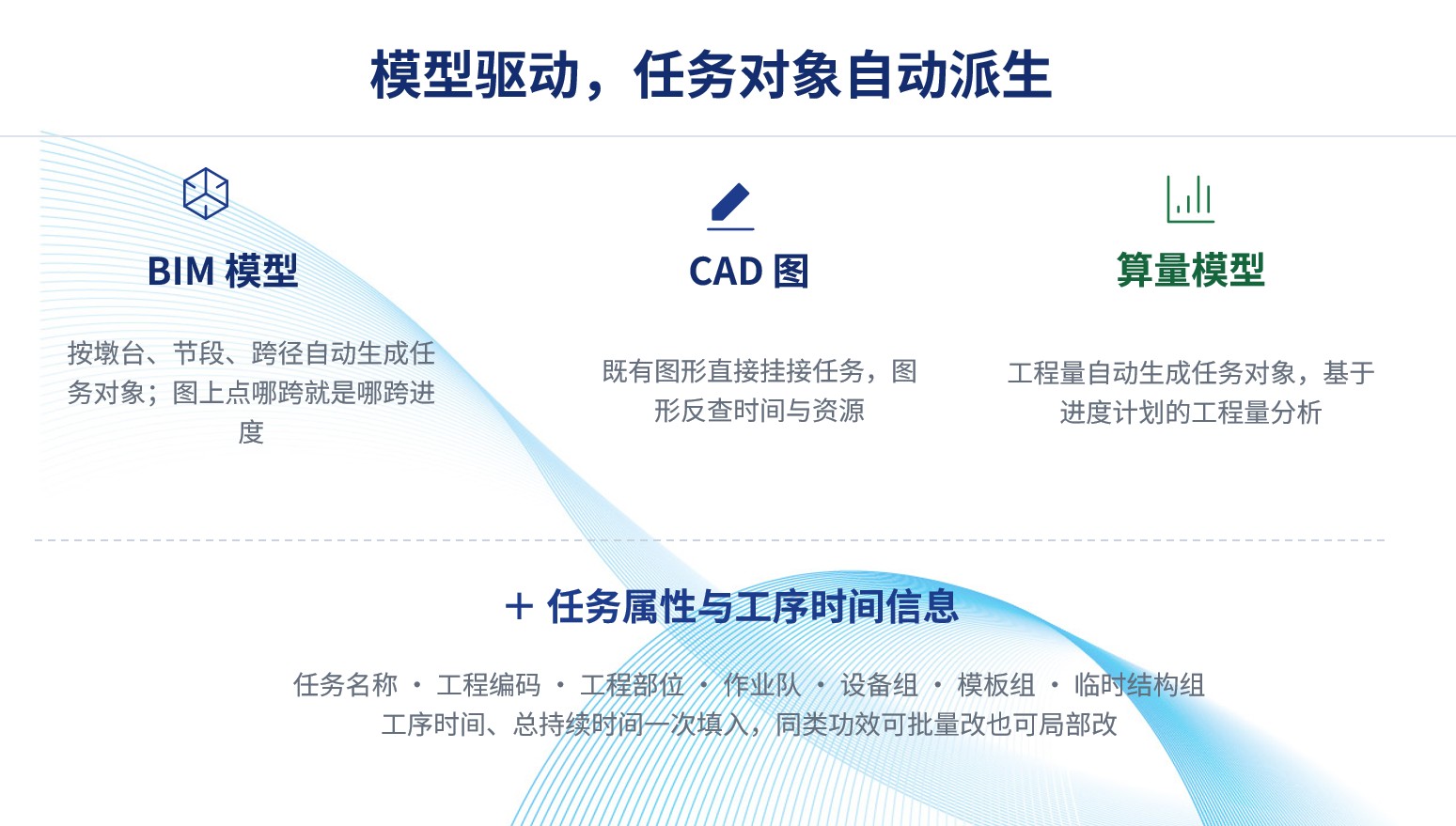

能够按指定工效批量生成任务计划;可以对诸如悬臂施工连续梁、桥墩等部位按其任务特征批量生成任务计划;







进度计划内涵的时间信息可与施工记录信息协同关联,也可以将施工记录信息实时修改任务的进度情况,并实时对任务计划进行适应性调整;

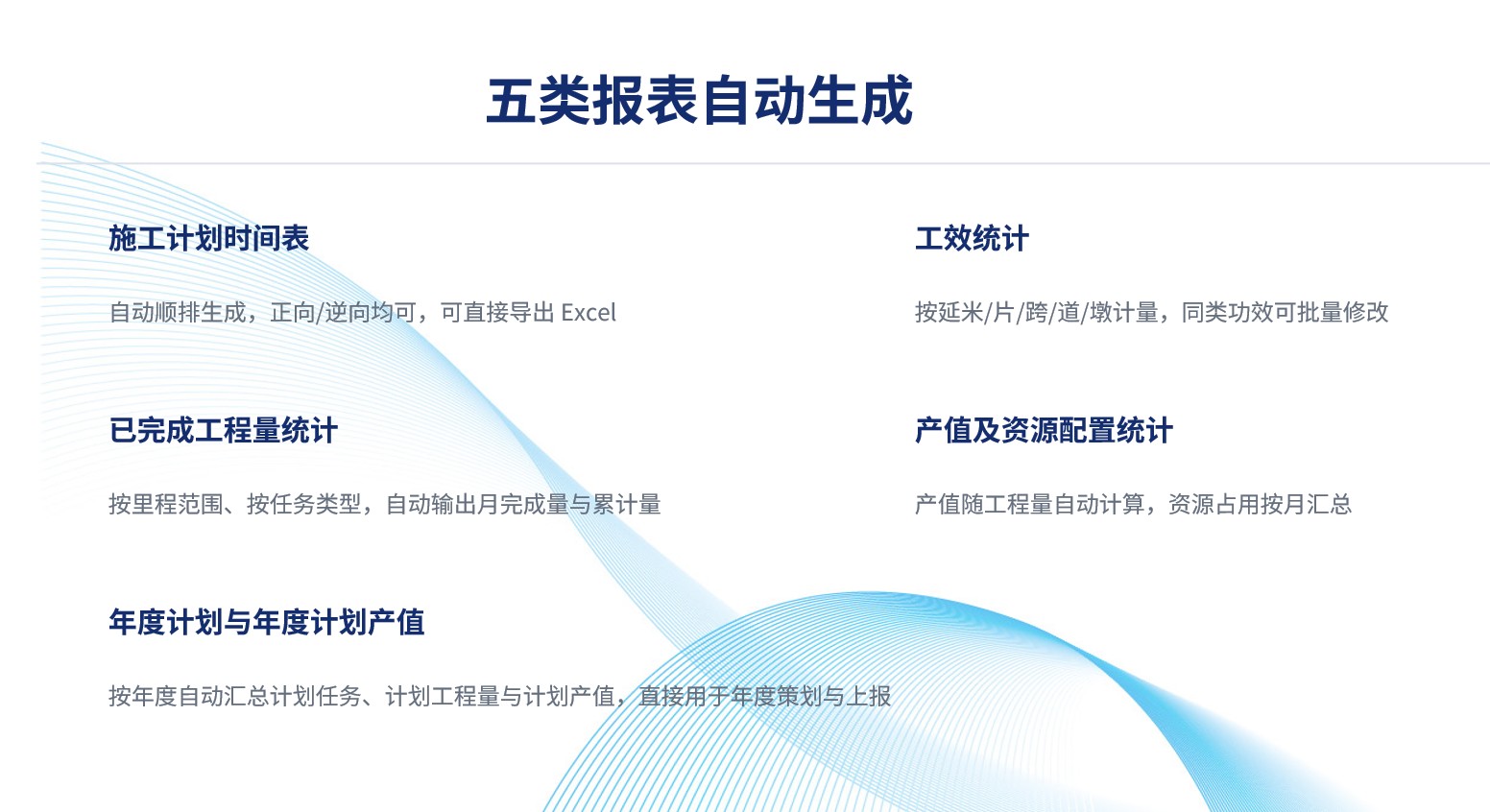

生成的任务进度计划可以转换成Excel的时间信息,也可以将Excel表中的时间信息导入到任务模型中;





采用多页面管理机制管理任务进度计划,便于实现对多种任务计划的分析和比较;



一个任务的分解成若干子任务,也可以将若干子任务合并成总的任务,以适应丰富多样且灵活多变的任务计划的管理需求。

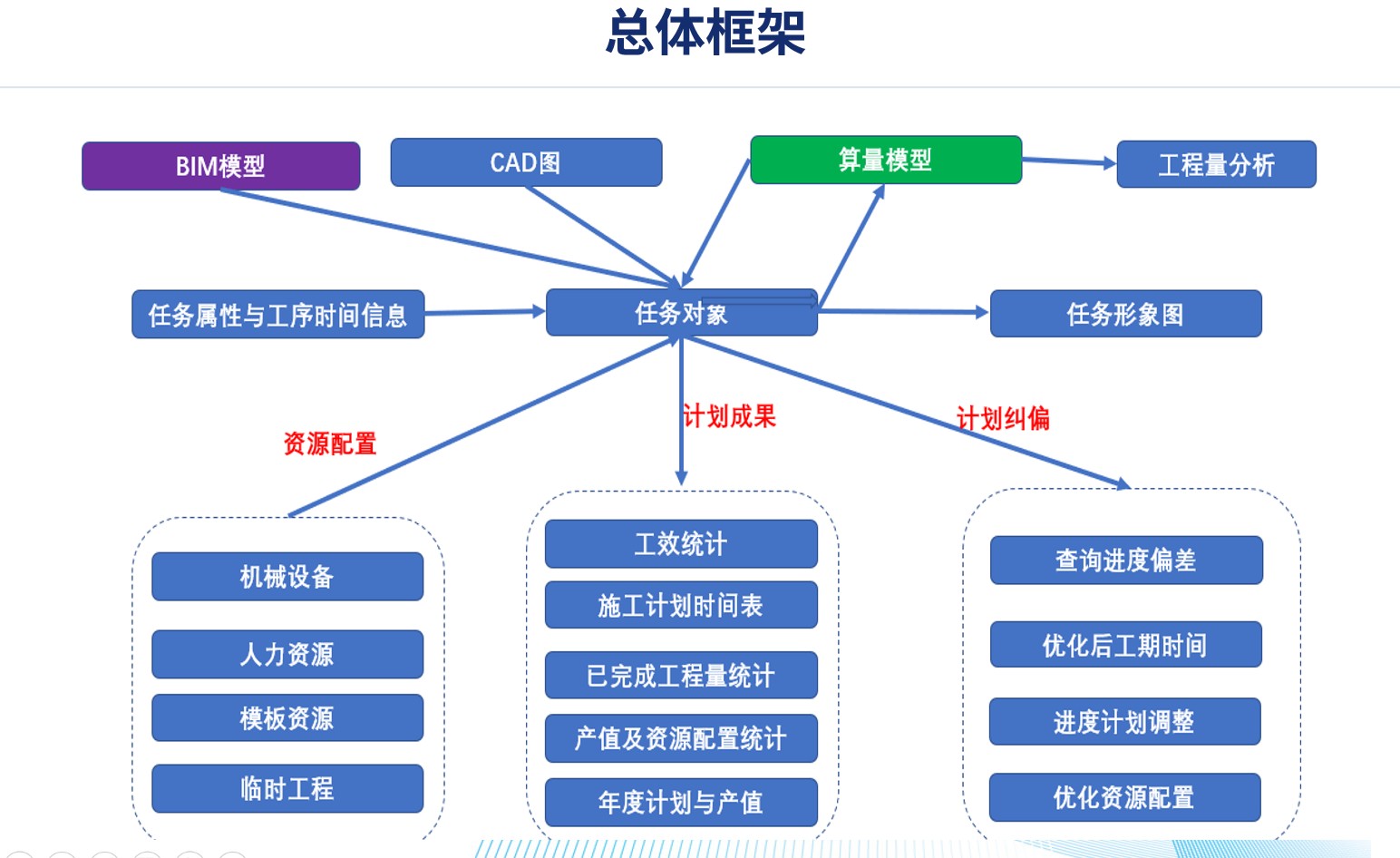

   基于RBCCE的进度计划管理解决方案

                       RBCCE based schedule management solution



   基于RBCCE的进度计划管理解决方案的优势

           The advantages of RBCCE based schedule management solution





图形操作任务的进度计划,简单形象直观,有利于高效实现施工任何计划的制定、分析和比较;







产生的时间信息可以用于工程数量的协同管理,有利于基于量化指标的动态组织策划。
